Последовательность ремонта вторичной квартиры: Последовательность работ при ремонте квартиры

Содержание

Последовательность ремонта квартиры: Этапы ремонта квартиры

Как правильно снести до основания, а затем построить дивный новый мир на месте старой убитой квартиры

Итак, вам предстоит ремонт. Очень волнительно и одновременно захватывающе интересно, тем более если раньше вы ремонтом не занимались. Первое, что важно — теоретически подготовиться, чтобы не совершить очевидных ошибок. Как минимум, узнать о правильной последовательности покупки материалов и выполнении тех или иных операций в процессе ремонта квартиры.

НАЙДИТЕ ОПЫТНЫХ СПЕЦИАЛИСТОВ ДЛЯ РЕМОНТА>>>

Фото «До»

MO interior design

1. Выбираем стратегию, продумываем проект Последовательность ремонта в квартире зависит от ваших текущих планов:

►Если вы хотите делать ремонт поэтапно, одновременно проживая в квартире, то лучше начать работы с самых сложных, самых «грязных» — то есть, бросить все силы на ванную комнату, санузел и кухню. После чего постепенно переходить в жилые комнаты.

Алёна Демшинова

Иллюстрация: этапы ремонта квартиры — квартира перед началом ремонта

► Если необходима серьезная замена напольного покрытия, предполагается выравнивание пола, то одновременно с санузлами нужно сделать и пол в прилегающем к‘оридоре. В противном случае, у вас не получится качественно установить межкомнатые двери, из-за того, что высота пола в коридоре и санузле будет отличаться.

НАЙДИ БРИГАДУ ДЛЯ РЕМОНТА В СВОЕМ ГОРОДЕ>>>

ZA ремонт

Совет: Даже если вы не заказывали профессиональный проект, все равно было бы здорово иметь какие-то мысли относительно вашего пространства, а ещё лучше — чёткий план того, что вы хотите получить в итоге. Не начинайте ремонт до того, как не составили план ремонта (идею интерьера).

—————————————
В ВАШЕМ ГОРОДЕ…
Через Houzz можно нанять дизайнера или архитектора в любом городе и стране. Начать поиск специалиста
—————————————

Окна VIPS

2. Демонтаж и замена окон
Капитальный ремонт в квартире на вторичном рынке начинают с демонтажа всего, что вам не пригодится. Страхи прочь — избавьтесь от всего лишнего.Следующий шаг — замена окон (если требуется).

Важно: Не снимайте с новых стёкол защитную плёнку — она потом поможет защитить окошки от мелких царапинок, лишней грязи и пыли.

—————————————
В ВАШЕМ ГОРОДЕ…
Найдите производителей и установщиков на Houzz в разделе Окна и двери
—————————————

Интересует элитный ремонт?
Давайте подберем исполнителя по вашим критериям

Фото «До»

REMONSTROOM

Если вы задумали перепланировку, — снос не несущих перегородок — то самое время разрушить их именно сейчас. По закону перепланировки необходимо заранее утверждать в госорганах (ваши действия должны быть правомерны.

ПО ТЕМЕ…
Объясняет юрист: Почему проем в капстене не прорубить, как раньше

Фото «До»

Transition Interior Design

Мосгорремонт | Внутренняя отделка помещений

В смете расходов на ремонт заложите оплату вывоза мусора (а его, в случае демонтажа перегородок, окажется очень много — наверняка, больше, чем вы ожидали, возможно даже не один контейнер). Это дополнительные материальные затраты и, как говорится, кто предупреждён, тот вооружён.

Если же демонтаж и замена окон в ваши планы не входят, переходите к следующему пункту.

Base2Space

3. Прокладка коммуникаций, установка новых конструкций и стен
На этом этапе можно действовать по-разному — это зависит от необходимости возводить новые стены или их элементы в санузле, а также от используемых материалов.

Если ничего нового не возводится, то занимаются водопроводными работами: устанавливают радиаторы, трубы для подключения стиральной машины, смесителей, водонагревателя, посудомойки, ванны, моек, душевой кабины.

SHOWCASE — Hastings, Nebraska

Уже на этом этапе вы должны знать высоту вашей будущей ванны, тип душевой кабины, места и особенности размещения так называемых «влажных» приборов.

Казалось бы, рановато — еще ничего не готово. Но, к примеру, у разных видов душевых кабин места подключения и слива различны. Поэтому именно сейчас вам необходимо: либо приобрести эти приборы, либо взять в магазине или на сайте продавца технические чертежи со схемами подключения.

НАЙДИ БРИГАДУ ДЛЯ РЕМОНТА В СВОЕМ ГОРОДЕ>>>

Artisan électricien Didier SASSOLI Sté AEG

Все работы по электрике производят также в этот период времени. Под «электрикой» мы подразумеваем не только розетки и освещение — не забывайте о проведении кабеля для телевизора, интернета, домофона и телефона.

Фото «До»

blackStones

Если ваши стены или потолки) будут из гипсокартона, то электрику делают одновременно с возведением стен (провода проходят внутри). Если ваши стены будут из других материалов, то сначала возводят стены, а потом они штробятся для электропроводки.

Фото «До»

Сервис по ремонту квартир «Продумано»

Если дом панельный, то горизонтальные штробы невозможны — только вертикальные. Тогда поступают так: либо проводку разводят под потолком, по полу, либо в углу стыка пола и стены, соответственно, скрывая провода — либо за навесным потолком, либо под напольным плинтусом.

ПО ТЕМЕ…

Объясняет юрист: Почему в некоторых многоквартирных домах нельзя штробить стены под электрику

VerbaHome

Важно: сделайте закладные
При возведении стен или потолков из гипрока не забудьте об их усилении, то есть, об установке закладных (более прочных) материалов в тех местах, где это может быть необходимо. На этом этапе ремонта вы должны совершенно четко понимать: где, что и какой конструкции будет смонтировано — потом ничего не исправишь.

  • на потолке — если вы планируете тяжелые шторы и/или конструкции с электроуправлением.
  • на стенах, где будете навешивать кухонные шкафчики. Это очень тяжёлые предметы, и гипсокартон может их не выдержать. Сделайте закладные на месте крепления телевизоров, книжных полок, водонагревателя.
  • нужны закладные и для установки раздвижных межкомнатных дверей.

KRASKIDECO.ru

4. Выравнивание поверхностей, штукатурно-малярные работы
Если вы планируете оставить оштукатуренный потолок (гипрочный будет сделан на предыдущем этапе, а натяжной устанавливают в самом конце ремонтных работ), то строители, как раз, рекомендуют начинать сверху, то есть, с потолка. Закончили с потолком — переходите на стены: их выравнивают машинным способом или вручную.

►Машинное выравнивание, как правило, выполняют в больших помещениях — работает человек, который управляет особым прибором. Работы выполняются быстрее, чем при ручном виде штукатурки. Но у мастера нет гибкости в работе с поверхностью: если в помещении в одной части стены большой завал, то сгладить, сделать выравнивание поменьше не получится. И если стена уходит, к примеру, только у окна на 4 см, то по всей её длине машина будет выравнивать стену от этой точки.

Невозможно работать машиным способом в небольших санузлах — просто недостаточно места для размещения человека и машины, да и много сантиметров «съедается» при таком выравнивании.

Ремонт и отделочные работы

► Ручной способ выравнивания стен бывает двух видов: так называемое «визуальное выравнивание» и «выравнивание по маякам» (то есть, под 90 градусов). Стоимость выравнивания стен по маякам — дороже. Чаще всего, если вы не сделали свой выбор в пользу идеального выравнивания по маякам, строители комбинируют оба способа.

Мосгорремонт | Внутренняя отделка помещений

Совет: Если вы планируете красить стены, то конкретно в этом помещении лучше сделать выравнивание по маякам. В тех местах, где будет установлена мебель (кухонные шкафчики, к примеру), обязательно нужно выравнивать по маякам, иначе между мебелью и стенами будут щели.

ОБ ЭТОМ…
Хороший вопрос: Как проверить качество штукатурных работ

Екатерина Нестеренко

Фото с сайта prompol.ehg.su

Закончили со стенами — переходите к работе с полом: выровняйте, сделайте стяжку, если это необходимо. Установкой теплого пола также имеет смысл заняться на этом этапе. На рынке есть несколько разновидностей теплого пола и, в зависимости от его типа, пол устанавливают либо в стяжку, либо под напольное покрытие.

ПО ТЕМЕ…
Ликбез: Как проверить качество мокрой стяжкиМатериалы: Регулируемый пол как альтернатива стяжке

Лепная мастерская «Версаль»

5. Установка лепнины
Если у вас запланирована лепнина, займитесь её установкой именно сейчас, пока не началась чистовая отделка и покраска.

ФорсМонтаж

6. Укладка керамической плитки и другие виды отделочных работ
Здесь важно чётко знать, куда, на какую стену (часть пола) и какая плитка будет выкладываться. Желательно сделать компьютерную схему раскладки плитки или начертить на бумаге в масштабе стену и «разложить» по ней плитку.

Olga Koposova

Раскладку плитки это можно самостоятельно, либо заказать в компании, продающей кафель. Иногда составление проекта раскладки входит в стоимость (не стесняйтесь спросить об этом в магазине). Эта процедура помогает понять неизбежный процент обрезки и разумно подойти к покупке «запаса».

ОБ ЭТОМ…
Как сделать раскладку плитки самостоятельно: Теория и практика

Смарт ПРО

Если в своей квартире вы захотели оформить стены, к примеру, керамикой «под кирпич» или под камень, выложить плитки из бамбука, наклеить декоративную мозаику, 3D элементы или что-то подобное, то вполне возможно сделать это сейчас.

Winfrey Design Build

7. Установка сантехники
Выводы под сантехнику были сделаны ранее, теперь лишь нужно установить все приборы и оборудование.

Совет: Опытные рабочие советуют иметь на объекте «черновой» унитаз и раковину — установить простейшие, в которые не жалко сливать неизбежную ремонтную «грязь». И только когда с такими процессами покончено, можно установить нормальную сантехнику, которой вы действительно планируете пользоваться.

ЧИТАЙТЕ ПО ТЕМЕ…
Ремонт на отлично: «Подводные камни» при ремонте ванной комнаты

EQWER | Ремонт квартир

8. Чистовая отделка и выкладывание напольных покрытий
С грязными видами работ покончено. Можно вздохнуть с облегчением. Теперь можно либо заняться оформлением стен, либо просто красить потолок и стены, клеить обои, либо сначала заняться укладкой напольного покрытия, а можно и наоборот.

Разные ремонтные бригады поступают по-разному. Но чаще всего все-таки делают пол. Не забудьте его закрыть, чтобы избежать пятен клея или краски при последующих работах.

ПО ТЕМЕ..
Ремонт: Чем закрыть уже отремонтированное, чтобы не испортить

Юлия Голавская

9. Установка межкомнатных дверей
Безусловно, ещё на этапе работы со стенами у вас должны быть запланированы дверные проёмы необходимой ширины и высоты. И эти размеры могут немного отличаться в зависимости от производителя дверей. Выберите двери заранее, хотя бы присмотритесь и уточните все необходимые размеры.

Само производство межкомнатных дверей — процесс не быстрый, конечно, если вы не выбрали готовые двери со склада. Чтобы не ждать изготовления дверей после выполнения работ, позаботьтесь о заказе заблаговременно, а как только выполнены самые грязные работы, зовите замерщика.

Не верьте досужим фразам: «Потом вы двери закажете — сейчас все, что угодно, вам сделают». Нет, это не так — существуют стандарты. Конечно, делают двери на заказ, но далеко не всякие. И не быстро. И цена будет, возможно, выше, чем вы запланировали.

Albina Alieva Interior Design

10. Установка осветительных приборов, розеток
Завершающий штрих — установка всех осветительных приборов, декоративных рамок розеток, крепление плинтусов. Вуаля! Ваш ремонт готов, и к этом этапу вы уже ощущаете себя немножко профи.

ВАША ОЧЕРЕДЬ…
Самое время поделиться своими советами и рассказом о том, что делать не стоило, в разделе комментариев под этой статьей. Мы очень хотели бы узнать ваше мнение! И присылайте нам план ремонта вашей квартиры — давайте обсудим его в комментариях!

НАЙДИ БРИГАДУ ДЛЯ РЕМОНТА В СВОЕМ ГОРОДЕ>>>

НазадДалее

3 из 7

НазадДалее

3 из 7

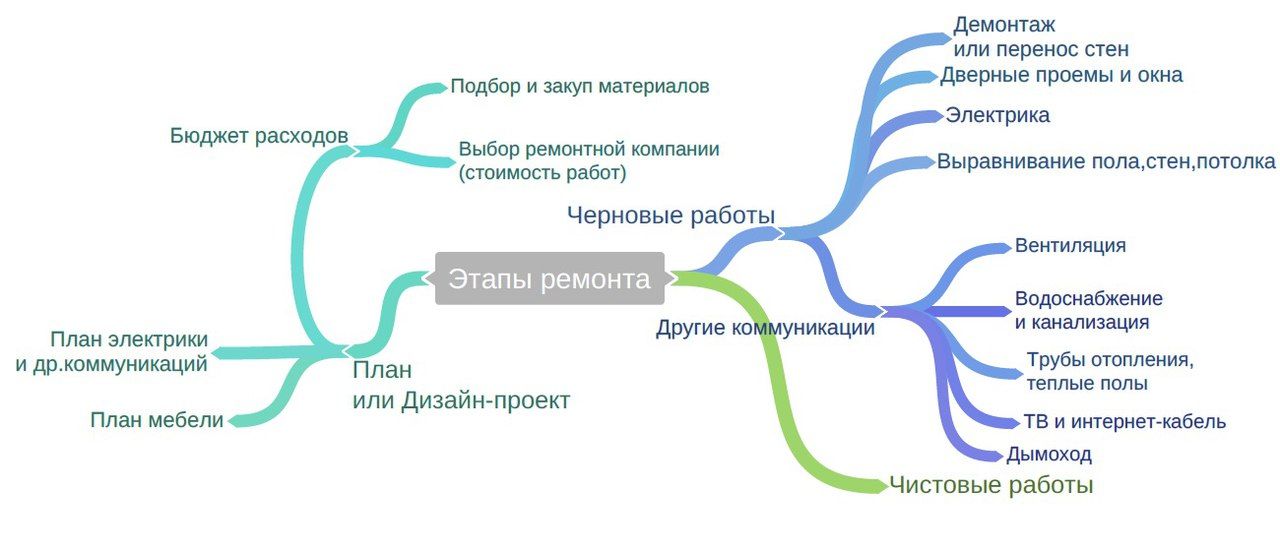

Последовательность ремонта в квартире: капитального, перепланировки, косметического

Мы составили подробный гид по всем этапам ремонта — ищите, что необходимо вам: подготовительные работы, капитальные или косметические, а также страхование ремонта.

  • Продумывание идей
  • Составление плана работ
  • Формирование бюджета
  • Поиск подрядчиков
  • Создание обмерного плана

Продумайте дизайн и перепланировку

В самом начале определитесь, что вы хотите видеть в своей квартире: каким будет ее дизайн, расположение мебели. Где будут глухие, а где легкие зонирующие перегородки. Чтобы ничего не забыть, перенесите идеи на бумагу или в электронную таблицу. Учитывайте свои давние желания: когда еще их воплотить, как не сейчас? Это может быть замена старых окон, укладка теплого пола, перепланировка.

Определитесь, от чего вы не готовы отказаться. Нередко именно от таких принципиальных желаний люди отталкиваются, когда продумывают расстановку мебели и прочие детали. Например, решение превратить широкий подоконник в зону отдыха может потянуть за собой переделку кухонного гарнитура. Скорректируйте выписанные пункты, сопоставив их с реальными возможностями.

Pexels

Распишите план работ

Перечислите все, что предстоит сделать. В соседней колонке или отдельной таблице делайте пометки: список покупок, примерная стоимость материалов и услуг мастеров.

Составьте бюджет на весь проект

На этом же этапе составьте график поставки материалов. Простои увеличат расходы, а нарушение последовательности работ отрицательно скажется на результате. Если выбиваетесь из ранее намеченной суммы, решите, на чем можно сэкономить, а на чем однозначно нет. Например, недорогие обои заменить через пару лет проще, чем пришедший в негодность дешевый линолеум.

За примерным бюджетом также разумнее всего обратиться за помощью к дизайнерам, архитекторам или строителям. Они помогут оценить объем работ и средств, которые придется вложить. Определят состояние инженерных коммуникаций, степень износа стяжки и на основании полученных данных разработают смету, которая будет полезна даже в том случае, если ремонт планируется осуществлять собственными силами. Подобные услуги не бесплатны, и возникает соблазн отказаться от оценки состояния квартиры, понадеявшись на авось.

Данное решение едва ли назовешь разумным — придется быть готовым к неприятным сюрпризам и, как следствие, непредвиденным расходам.

Как можно снизить расходы

Предлагаем вам 10 хитростей, которые помогут удешевить проект почти без ущерба для будущего интерьера.

  • Теплый пол уложите только на открытых участках комнат. Но учитывайте, что сделать перестановку не получится.
  • Прикиньте, что вы можете выполнить самостоятельно или с привлечением друзей, а для чего точно понадобится специалист.
  • Снизьте расходы на стеклопакеты и межкомнатные двери, приобретая изделия стандартных размеров в типовой комплектации. Заранее позаботьтесь о том, чтобы проемы отвечали этим требованиям.
  • Стацио­нарные гипсокартонные конструкции обойдутся в несколько раз дешевле раздвижных стеклянных, витражных и радиусных перегородок. А вот откатные межкомнатные двери выйдут ненамного дороже распашных.
  • Бытовая техника может обойтись вам на 10-20% дешевле, если покупать ее в интернете. При получении проверьте комплектность и качество приборов.
  • Перед окрашиванием нанесите на поверхность грунт. Это поможет сократить расход краски.
  • Найдите однотонные обои — их можно покупать почти «под расчет», поскольку отходов будет мало. А вот рисунок, особенно крупный, требует запаса в 20-30%, что порой ощутимо бьет по кошельку.
  • Не очень дорогое, но красивое напольное покрытие — ламинат. Внешне он может быть практически неотличим от дубовой доски или штучного паркета, цена же будет значительно ниже. К тому же ламинат предельно прост даже для новичков, а значит, укладка обойдется совсем недорого или вы сделаете ее самостоятельно.
  • Чтобы сэкономить на натяжных и подшивных полотнах, закажите простую конструкцию, без нагромождения уровней и изогнутых линий.
  • Удешевить укладку плитки можно, купив по бросовой цене остатки разных коллекций. Почему бы не собрать из них оригинальное «лоскутное одеяло» и не украсить им часть ванной? Если остальное пространство облицевать нейтральной светлой плиткой, интерьер будет выглядеть эффектно.

Стены почти всегда приходится выравнивать — строгие вертикали и прямые углы получаются у строителей крайне редко. Штукатурки и шпаклевки может потребоваться довольно много. Выбирать дешевые смеси не стоит — весьма велик риск того, что некачественные материалы в скором времени начнут трескаться и осыпаться. Если же стены слишком далеки от идеальной гео­метрии, есть смысл вообще отказаться от их оштукатуривания и выровнять поверхности с помощью гипсокартона. Скорее всего, это будет выгоднее.

Когда вы сформируете окончательный бюджет и список изменений, можно приступать к практическим действиям.

Покупайте материалы с небольшим (около 10 %) запасом. Дополнительные поездки в магазин или на рынок чреваты временными и финансовыми потерями. Неиспользованные излишки потом можно сдать в магазин по чеку.

Найдите рабочих

Некоторые процессы слишком трудоемкие и самостоятельное исполнение займет много времени. Например, демонтаж перегородок. Особенной квалификации для этого не требуется, поэтому люди найдутся быстро. А вот установку сантехники, проводки, теплого пола иногда лучше доверить специалистам.

Их поиск — дело непростое, и давать какие-либо рекомендации затруднительно. Те, для кого важна экономия, выбирают частные бригады, опираясь, как правило, на «сарафанное радио». То есть рекомендации тех, кто уже сотрудничал с данными мастерами и доволен результатом. Сотрудничать с такими мастерами, скорее всего, придется только по устной договоренности. Если что-то пойдет не так, добиться компенсации ущерба от них будет невозможно.

Официальные строительные организации дороже, однако отношения между ними и заказчиком строятся на основании договора подряда, где четко прописаны права и обязанности сторон. Кроме того, согласно закону о правах потребителей, они предоставляют гарантию сроком на год.

Заранее дайте строителям информацию обо всех сантехнических приборах и их особенностях. На этом этапе будет очень полезен подробный дизайн-проект от архитектора-дизайнера.

Pixabay

  • Организация и подготовка

    Если вы работаете с дизайнером: 9 моментов в ремонте, которые стоит обсудить в начале

Сделайте обмерный план и визуализацию

Измерьте комнаты и сделайте чертежи. Или же поручите эту задачу дизайнерам. Они также замеряют каждое помещение с учетом коммуникаций и предоставляют вам несколько вариантов планировочных решений уже с расстановкой мебели.

Когда вы выберете проект, его проработают стилистически. Чтобы иметь четкое представление о том, как будет выглядеть ваш дом, можно заказать эскизы или 3D-визуализацию с помощью графических редакторов.

Последний вариант предпочтительнее для сложных решений (реконструкция пространства, встроенная мебель, сложные потолки, множество деталей). Визуализация позволяет получить наглядное реалистичное изображение комнат во всех возможных ракурсах, но стоит довольно дорого и для простых решений просто излишня.

После утверждения проекта, специалист сделает подробные чертежи, которые в дальнейшем могут использовать подрядчики. Как правило, на создание дизайн-проекта «от и до» уходит 2-3 недели.

  1. Демонтаж старых покрытий
  2. Возведение новых перегородок
  3. Установка двери
  4. Монтаж электропроводки
  5. Прокладка трассы для кондиционера
  6. Разводка труб
  7. Сборка и регулировка окон
  8. Выравнивание стен, потолка, откосов
  9. Стяжка пола
  10. Утепление пола
  11. Врезка подрозетников и внутренних частей розеток
  12. Чистовая отделка потолка
  13. Чистовое настенное покрытие
  14. Установка радиаторов
  15. Сантехнические работы
  16. Укладка ламината, плитки, линолеума
  17. Монтаж межкомнатных дверей
  18. Расстановка гарнитура и бытовой техники
  19. Сборка электрики
  20. Завершение работ с кондиционером
  21. Подвешивание карнизов
  22. Укладка плинтусов
  23. Встраивание терморегуляторов пола

Если вы живете в квартире, ремонт лучше проводить последовательно: то в одном помещении, то в другом, чтобы не разносить грязь по дому. Начинают с той комнаты, где предвидится больше мусора. Обычно это санузел, так как в нем часто укладывают плитку. Затем переходят в дальнюю комнату и передвигаются к кухне.

Мебель и вещи придется разобрать, упаковать и вынести в другие комнаты, часть отправить на дачу, в гараж, а часть выбросить.

Демонтаж старых покрытий

Этот этап актуален только для вторичного фонда. Снятие старых обоев, напольного покрытия, штукатурки, плитки, окон может занять одну-две недели. Также нужно убрать выключатели, розетки, двери, сантехнику. Входные и межкомнатные проемы закрывают толстой пленкой.

Задумали перепланировку? Снос перегородок, устройство новых проемов, демонтаж старого сантехшкафа осуществляется именно сейчас. Обратите внимание: такие преобразования считаются перепланировкой и возможны только после соответствующего согласования в жилищной инспекции.

После демонтажа появится много крупногабаритных отходов. Их нельзя выбрасывать в мусоропровод или обычный мусорный бак — нарушение чревато административными взысканиями.

Fotolia.com

Возведение новых перегородок

Если необходима капитальная стена, используют кирпич или пазогребневые блоки. Если же нужна легкая конструкция, которая визуально отделит одну зону от другой, достаточно листов гипсокартона, закрепленных на металлическом каркасе.

Больших трудозатрат потребуют пустотелые или пористые кирпичи. Быстрее и проще будет построить перегородки из ячеистых бетонных блоков. Меньше всего времени отнимет возведение из пазогребневых плит и ГКЛ. Учтите, что блочные и кирпичные конструкции ставят на бетонное основание пола, гипсокартонные — на готовую стяжку. Срок — 2-3 недели.

Установка входной двери

При необходимости подгоните проемы: увеличьте или уменьшите их. Чтобы уложиться в сроки, сделайте заказ заранее (желательно с запасными черновыми панелями). Демонтаж старой конструкции и установка новой отнимет всего один день.Специа­листы советуют врезать два замка — цилиндровый и сувальдный. Мы рекомендуем отдать рабочей бригаде ключ лишь от цилиндрового замка. Впоследствии его можно перекодировать либо заменить сердцевину. Кстати, в большинстве компаний эта услуга абсолютно бесплатна.

Фото: Владимир Григорьев/Burdа Media (5)

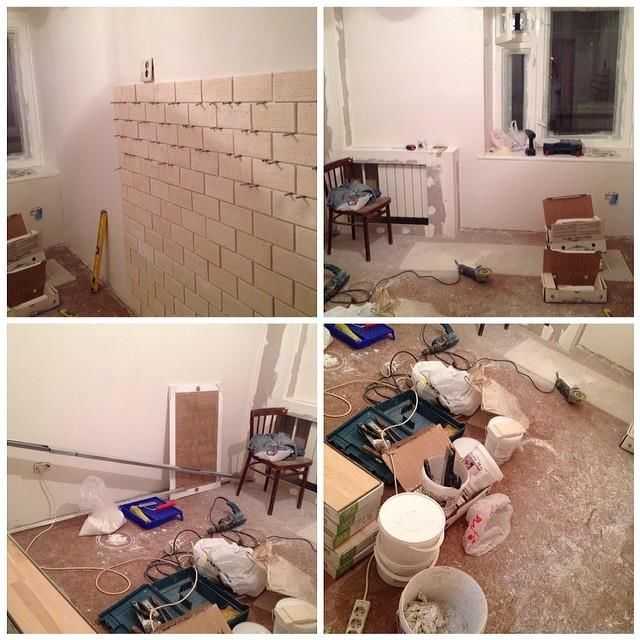

Болгаркой спилили вмурованные в стену петли.

Проём расширили с помощью перфоратора и установили дверной блок. Сквозь монтажные «уши» просверлили в стене отверстия и зафиксировали короб.

Заполнили зазор по периметру полиуретановой пеной.

Наконец установили «стаканы» в ответные отверстия под ригели и противосъёмные штыри и отрегулировали замок.

Проём пришлось расширить, так как старая дверь была установлена бескоробочным способом.

Электротехнические работы

С этого шага начинается последовательность ремонта в новостройке. Он включает в себя штробление стен, монтаж электроустановочных изделий и электрощитка, прокладку кабелей ТВ, интернета и телефона. При готовом проекте вам понадобится пять-десять дней.

Электропроект разрабатывают в уполномоченной организации, которая имеет соответствующую лицензию. Далее его придется согласовать в надзорных и контролирующих органах, чтобы получить разрешение на реализацию. А после завершения нужно оформить договор на электроснабжение и абонентскую книжку.

Согласующими инстанциями являются местные органы Ростехнадзора и энергосбытовая компания. Им необходимо предоставить документы.

Список документов
  • Акт разграничения балансовой принадлежности и эксплуатационной ответственности сторон.
  • Технические условия на присоединение к электросети с указанием выделенной мощности и схемой подключения объекта к распределительному щиту.
  • План помещения с указанным расположением светильников, розеток, выключателей, распределительных устройств и электропроводки.
  • Готовый проект электроснабжения объекта.

Разработка и согласование электропроекта необходимы если предстоит увеличение энергопотребления или сносятся перегородки. От этого параметра зависит количество приборов, которые можно подключить к сети. ​​​​​

Если проекта нет, то вам нужно самостоятельно продумать расположение выключателей, рассчитать количество розеток и определить место их расположения. Для этого вам пригодится дизайн-проект, разработанный на подготовительном этапе — в нем уже указано расположение электроприборов. Учитывайте, что электроплита требует специальной розетки. В ванной обязательно заземление, все розетки должны быть влагозащищенными. В панельных домах штробить стены советуют по вертикали, а разводку делать под потолком либо у пола. Оговоримся, что этот шаг включает лишь штробление и укладку проводов. Выключатели, светильники устанавливают позже — на чистовом этапе.

Фото: Tomasz Zajda/Fotolia.com

Монтаж трассы кондиционера

За один день вам проложат провода и фреонопроводы, установят наружный блок. Внутренний блок на этом шаге не монтируют.

Разводка труб канализации, водопровода и отопления

Старые коммуникации демонтируют и прокладывают новые согласно плану расположения полотенцесушителя, стиральной машины и сантехники. Устанавливают фильтры, редукторы и счетчики, модуль под навесную сантехнику (если планируется). Старые радиаторы снимают и ставят заглушки, делают новую разводку, но при этом приборы пока не навешивают. Примерный срок — 2 недели.

Сборка новых окон

Она займет у вас один-два дня в зависимости от их количества. Закажите новые окна немного заранее — пока их будут изготавливать, вы завершите основные этапы. Не снимайте со стеклопакетов защитную пленку до завершения черновой отделки.

Обратите внимание, что ряд работ можно выполнять одновременно. Например, возведение перегородок и последующие шаги. Это позволит ускорить процесс.

Выравнивание потолка, оконных, межкомнатных проемов и стен

Продолжительность — 1-2 месяца. Первый в последовательности ремонта — потолок. Речь идет именно о штукатурке. ГКЛ или натяжное полотно устанавливают в самом конце. Шпаклевать и штукатурить поверхность при этом необязательно. Вторыми выравнивают стены, проемы и откосы.

Как выровнять поверхности:
  • Сначала нанесите на них праймер-грунтовку, после ее высыхания — штукатурный состав.
  • Далее для заделки мелких дефектов — шпаклевку и наконец грунтовку, которая обеспечивает лучшее сцепление с отделочным составом.

Если по каким-то причинам электропроводку сделали после шпатлевания, заделываем места, где «лежат» провода.Учтите, что каждый слой должен высох­нуть, прежде чем будет нанесен следующий. Не стоит торопить подрядчиков с чистовой отделкой — все выравнивающие слои должны просох­нуть. Форсировать высыхание с помощью тепловых пушек нельзя. Такая мера приведет к образованию трещин.

8
фото

Фото: КНАУФ

Штукатурную смесь КНАУФ Ротбанд замешивают так, чтобы она была без комков.

Наносят в течение 20 мин.

Когда поверхность станет матовой, штукатурку заглаживают широким шпателем или гладилкой.

Фото: ShutterStock/Fotodom.ru

Время начала схватывания штукатурного раствора — 45–90 мин. Оно может уменьшиться из-за сквозняков и высокой температуры.

Фото: Kapriol

Фото: «Волма»

По окончании выравнивания обязательно проверьте геометрию углов с помощью уровня. Если она нарушена, могут возникнуть сложности с установкой мебели (например, шкафа-купе). Неровная стыковка плит перекрытия делает выравнивание потолка трудоемким и дорогим процессом.

Сократить сроки выравнивания стен и потолков можно с помощью конструкций из гипсокартона. При этом до чистовой отделки нужно лишь зашпаклевать швы между ГКЛ и загрунтовать обшивку.

Стяжка пола

Процесс займет не больше трех дней. Состав на цементной основе схватывается за 12-24 часа, на гипсовой — 3-4 часа. На гипсовую стяжку плитку можно укладывать уже через 3 суток, а линолеум, ламинат, ковролин или паркет — через неделю. На цементно-песчаную стяжку напольное покрытие кладут не ранее чем через 2 недели.

Существуют технологии сборной сухой стяжки на плитной основе. Само название говорит о том, что времени на отвердение и высыхание не потребуется, а значит, сокращаются сроки. К минусам специалисты относят чувствительность к затоплениям.

7
фото

Фото: «Стройдом» (4)

При устройстве полусухой стяжки из полистиролбетона раствор подают с помощью пневмонасоса.

И разравнивают правилами.

Фото: Технониколь

Фото: КНАУФ

Фото: «Литокс»

Монтаж теплого пола

На ровное основание укладывают систему теплого пола. В квартирах разрешена только электрическая система. На ее обустройство может уйти 30-45 дней. Также существует система обогрева на основе матов — ее монтируют за 8-10 суток. Быстрее всего монтируются пленочные нагреватели, которые можно установить за 1-2 дня.

Фото: Caleo

Электрические тёплые полы становятся всё более популярными. Для их монтажа не требуется получать разрешение от административных органов ЖКХ.

Продолжение электротехнических работ

Монтаж подрозетников и внутренних частей розеток, выключателей обычно происходит в течение двух дней или недели. Этот шаг не рекомендуется проводить раньше, так как при выравнивании поверхности будет сложно угадать глубину, на которую необходимо посадить розетку или выключатель.

Когда нужно вывозить мусор?

Прежде всего мусор необходимо складировать. Куски старых обоев можно собрать в обычные полиэтиленовые пакеты. Для плитки, штукатурки и обломков перегородок потребуются прочные мешки. Их можно приобрести в любом строительном супермаркете. Но куда же деть то, что собрали? В некоторых новостройках эту задачу берет на себя управляющая компания. Она заключает договор субподряда с транспортной компанией, которая вывозит отходы. Стоимость ее услуг распределяется между жильцами. Однако чаще вопрос приходится решать собственными силами.

Самый простой вариант — напрямую обратиться в компанию, которая занимается вывозом мусора. В этом случае вы избавляетесь от любых хлопот, связанных с утилизацией, но при этом следует иметь в виду, что за данную услугу приходится платить. И поскольку вызывать машину из-за каждых двух-трех мешков накладно, придется предусмотреть в квартире место для строительных отходов, чтобы потом вывести их все разом.

Чистовая отделка потолка

На покраску обычно уходит три-четыре дня. Окрашивать рекомендуется только ровные плиты, с небольшими перепадами. Установить подвесную или натяжную конструкцию можно за один-два дня, при условии, что делать это будут несколько человек. Предварительно установите закладные под светильники. На этом же этапе монтируются потолочные плинтуса, лепнина.

При длительном перерыве в работе краска на кисточках или валиках не засохнет, если поместить их в высокую емкость с водой.

Чистовое настенное покрытие

Навести красоту можно как за десять дней, так и за 1,5 месяца. Срок зависит от выбранных материалов. Используют краску, декоративную штукатурку, керамогранит, металлическую или деревянную мозаику, стеклянную плитку, кафель. Популярнее всего обои. Чтобы они не деформировались, после их наклейки не открывайте окна в течение двух-пяти дней.Обои клеят при температуре выше 10°С и влажности не больше 65%, при закрытых окнах и дверях, чтобы избежать сквозняков. Клеить полотна начинают от окна.

Фото: yunava1/Fotolia.com

Установка радиаторов

Батареи устанавливают, когда готовы стены. Иначе окрасить пространство за ними или оклеить его обоями уже не получится. На проведение работ потребуется 1 день. Не забудьте заранее обратиться в управляющую компанию с заявлением об отключении системы отопления.

Монтаж сантехники

Устанавливаются ванна, душевая кабина, унитаз, умывальник, смесители, стиральная машина (если вы планируете разместить ее в ванной). Срок: три-пять дней.

Чистовая отделка пола

Крайне важно, чтобы с момента заливки стяжки прошло не менее 14 дней. Лучше — 28. Именно столько необходимо, чтобы из бетона испарилась влага. В противном случае водяные пары, поднимаясь, будут проникать в материалы и разрушать их. И если керамическая плитка выдержит подобные испытания, то паркет или ламинат будет испорчен. Укладка напольных покрытий (паркета, ламината, плитки и пр.) занимает в среднем 2 недели.

Если вы уложили напольное покрытие до отделки потолка и стен, покройте их пленкой, чтобы не испачкать.

Установка межкомнатных дверей

Перед тем как заказать их, нужно знать высоту напольного покрытия. Иначе под полотном может получиться большая щель либо коробка не встанет в проем. Срок составит один-три дня.

Если вы не меняете старые межкомнатные двери на новые, то на время работ полотна лучше снять и вынести в помещение, где не так влажно. В противном случае они могут разбухнуть.​​​​​​​

Расстановка гарнитура и бытовой техники

В течение одного-двух дней сборщики установят мебельные модули, столешницу, плиту, вытяжку, посудомоечную и стиральную машины, мойку, что оговаривается еще при заказе гарнитура и фиксируется в договоре.

Завершение электромонтажных работ

Установка наружных частей выключателей и розеток, подвешивание светильников и электрозвонка. Срок — два-три дня.

Монтаж внутреннего блока кондиционера

Он займет не более 1-3 часов.

Подвешивание шторных карнизов

Срок — 1 день.

Укладка плинтусов

Их укладывают уже после того, как установлены межкомнатные двери. Процесс монтирования займет в среднем 1 день.

Pexels

Встраивание терморегуляторов теплого пола

Рекомендуем обратить внимание на устройства, управляемые со смартфонов и планшетов.

Последовательность ремонта ванны, кухни, любой другой комнаты одинакова. Сначала проводится демонтаж покрытий, если они есть. Затем — проводка коммуникаций, выравнивание поверхностей и в самом конце — чистовая отделка.

  1. Покупка материалов
  2. Освобождение пространства
  3. Разборка электрики
  4. Снятие старой отделки
  5. Выравнивание поверхностей
  6. Финишная отделка

Здесь понадобится индивидуальный подход, так как в каждой квартире свои нюансы. Где-то надо лишь переклеить обои, где-то перестелить только пол, а где-то — обновить весь интерьер, но без выравнивания поверхностей, замены косяков и проводки. Распишем примерный план действий.

Покупка материалов

Чтобы не занимать место в квартире, заказывайте их постепенно. Если вы будете делать все своими руками и в небольшом составе, так будет удобнее. Ведь не получится одновременно заниматься несколькими комнатами или делами. В этом случае нужно предварительно составить план закупок с датами — так вы избежите простоев.

Pexels

Освобождение пространства

Начать лучше с дальнего помещения или того, в котором планируются самые масштабные преобразования.

  • Освободите ее от всех вещей. В студии их можно перенести в центр комнаты.
  • Накройте мебель, межкомнатные двери пленкой. Пол, если его не нужно менять, также закройте.

Разборка электрики

На этом этапе убирают люстры, лицевую часть розеток и выключателей. Внутренние элементы заклеивают малярной лентой.

Снятие старых материалов

Этот процесс может занять несколько дней, а то и недель. В зависимости от количества квадратных метров. Снять нужно все, что вы решили обновить.

Выравнивание поверхностей

Теперь необходимо устранить неровности — зашпаклевать их. После на ровные поверхности наносят грунтовку и штукатурку. Начинать нужно всегда с потолка. Затем идут стены и пол.

Заключительный этап

Проводится покраска, оклейка и укладка новых материалов в такой же последовательности как на предыдущем этапе. В самом конце ставится обратно электрика, расставляется мебель и бытовая техника.

В видео наглядно показана последовательность ремонта стен.

  • Зачистка и шпаклевка выбоин.
  • Прокладка проводов и подрозетников.
  • Грунтовка и оклейка.

Теперь вы знаете все о последовательности ремонта: с чего начать, как его удешевить и ускорить. Расскажем о том как уберечь себя от форс-мажоров, которые могут возникнуть во время масштабных переделок жилья.

Мало кто задумывается, что монтаж новых коммуникаций может навредить соседям. Но достаточно вспомнить рассказы бывалых о заливах, произошедших в ходе реализации проекта, и нанесших ущерб не одной квартире, как сразу встает вопрос, можно ли обезопасить себя от скандалов с жильцами и выплат материальной компенсации.

Спасительное средство есть — это страхование гражданской ответственности на время ремонта. Такая программа предполагает, что если будет причинен ущерб имуществу соседей, то возмещение убытков возьмет на себя страховая компания. Когда речь идет о легкой косметической отделке, такой полис будет не столь актуален.

Если же в планах есть реконструкция, замена труб и прочие серьезные переустройства, страхование должно быть одним из первых обязательных пунктов в вашей программе. К слову, аналогичный договор оформляют и по окончании перепланировки — кто знает, какой форс-мажор приключится.

Материал подготовила

Наталья Уточкина

13 шагов к идеальной работе

Содержание

Ремонт квартиры — это процесс, который, в отличие от ремонта дома, требует одобрения арендодателем ряда документов.

Задача архитектора — поднять все необходимые изменения в ремонте квартиры и четко передать это в техническом отчете.

После одобрения начинается процесс обеспечения безопасности собственности, разрушения стен и преодоления беспокойства клиента… Но в конце концов радость жителей того стоит, не так ли?

Чтобы помочь вам сделать идеальный ремонт квартиры, в сегодняшнем посте мы дадим вам несколько советов, взятых из https://skymarketing.com.pk/rawalpindi/blue-world-city/ квартир, о том, как сделать технический отчет и 13 основных шагов в работе. Следовать за!

Что такое технический отчет по ремонту квартиры?

НБР 16.280/2015 – Строительные реформы – Система управления реформами – Требования определяет, что ремонт квартиры можно проводить только с представлением технического отчета и плана ремонта доверенному лицу.

Это обязательство не существует в некоторых особых случаях, когда выполняется только покраска или замена штукатурки.

См. ситуации, в которых жильцу необходимо предоставить технический отчет по ремонту квартиры:

  • Монтаж промышленного оборудования и газовых систем
  • Изменения в гидравлических/сантехнических системах
  • Установка кондиционера
  • Замена облицовки и каркаса
  • Конструктивные изменения
  • Остекление балконов

Это обязательство ABNT направлено на предотвращение ущерба, причиненного некачественно выполненным ремонтом квартир, и обеспечение большей безопасности жильцов на этапах ремонта квартир.

Как составить технический отчет по ремонту квартиры?

Технический отчет по ремонту квартиры должен быть составлен ответственным архитектором или инженером, который также должен представить план ремонта и RRT (или ART).

Но что, в конце концов, должен указать архитектор в техническом отчете на ремонт квартиры?

Технический отчет является научным документом. В этом контексте оно должно быть безличным и написано от третьего лица.

Помните, что ее будут читать неспециалисты, которые, вероятно, не поймут многие термины, используемые профессионалами в области строительства.

Поэтому технический отчет по ремонту квартиры должен быть написан понятным и доступным языком.

Каждый специалист может составить технический отчет по ремонту квартиры в соответствии с информацией, которую он считает необходимой для утверждения. Но есть важные данные. Проверьте это:

  • Передняя обложка
  • Резюме
  • Введение с данными клиента (имя, RG), RRT и контекстом ремонта квартиры
  • Проекты и документы, проанализированные для предложения по ремонту квартиры
  • Список графических элементов (рисунки, таблицы, диаграммы)
  • План этажа квартиры
  • Фотоотчет с окружающей средой, которая будет отремонтирована
  • Подробная информация о риске или отсутствии структурного повреждения
  • Используемые ссылки
  • Заключение
  • Приложения (подпись RRT, таблица с информацией о поставщиках услуг и др. ).

Ремонт квартиры: с чего начать?

Теперь, когда вы знаете, как оформить технический отчет по ремонту квартиры, смотрите пошаговое руководство по выполнению безупречной работы:

  1. Защитить квартиру
  2. Начать снос
  3. Выбросить мусор
  4. Начать ремонт
  5. Выполнить электрическая установка
  6. Введение гидравлической установки
  7. Установка штукатурки
  8. Установка столешниц, мрамора и гранита
  9. Начало покраски
  10. Нанесение покрытия
  11. Установка светильников
  12. Установка столярных изделий

1- Защитить квартиру с чего начать

5 9 , средний или крупный ремонт квартиры, первый шаг – защита окружающей среды.

Ремонт квартиры приносит в помещение много грязи, поэтому необходимо использовать газеты, картон, пластик и другие виды материалов для защиты.

Таким образом, уборка перед сдачей ремонта квартиры будет проще.

2- Начать снос

Если целью проекта является изменение планировки квартиры, снос стен начинается сейчас.

При ремонте небольшой квартиры архитектор часто предлагает изменить конфигурацию помещения, чтобы получить больше места.

На этом этапе ремонта квартиры тоже часто случаются неприятные сюрпризы вроде балки здесь, ошибки в исходном проекте там… Пора надеяться на то, что все сойдет с рук.

Важно избегать скопления материала в одной точке квартиры, так как вес может нарушить структуру здания.

Мешки для мусора рекомендуется разложить по всей квартире.

3- Утилизация мусора

Правильная утилизация мусора является важным моментом в ремонте квартиры.

Необходимо арендовать ведра, которые вывозят выбрасываемый материал на свалки, аккредитованные мэрией.

Оставление материала на тротуаре или пустыре в окрестностях является штрафным деянием, а также вредным для окружающей среды.

4- Начать восстановление

Теперь, когда квартира очищена от мусора, начинается строительство новых стен.

Архитектор укажет наилучший материал для нового забора, это может быть кирпич, гипсокартон и другие.

Эта часть ремонта квартиры придает новую конфигурацию планировке и позволяет начать выполнение дополнительных проектов.

5- Выполнение электромонтажных работ

Большинство ремонтных работ в квартирах, особенно в старых зданиях, требуют новой электропроводки.

На данном этапе необходимо нанять электрика, который протянет новые розетки и освещение.

Профессионал проанализирует электрический проект и установит новые трубопроводы и контуры, а также произведет другие необходимые корректировки.

6- Кондиционирование и автоматизация

Электрик также работает с профессионалами, которые будут устанавливать системы кондиционирования или домашней автоматизации при ремонте квартиры. Квартиры в https://tajarat.com.pk/capital-smart-city-islamabad/ имеют безопасные установки кондиционеров и обогревателей.

На этом этапе устанавливаются воздуховоды для кондиционирования воздуха и проходы для систем автоматизации, таких как потолочный динамик и автоматические жалюзи, среди прочего.

7- Установка гидравлической системы

Ремонт квартир, когда он проводится в ванных комнатах, туалетах или кухнях, требует присутствия сантехника.

Профессионал выполнит замену точек водоснабжения для установки санитарных раковин, душей, смесителей, точек горячей воды, гигиенических душей и ванн для ванных комнат, среди прочего.

Из-за специфики гидравлической системы работы на кухне или в ванной комнате являются более дорогостоящим и многоэтапным видом ремонта квартиры.

Так же, как и электрику, сантехнику необходимо снести стены, чтобы оказать услугу.

В идеале все, что требует вскрытия пломб, делается до этого этапа, так как после штукатурки исправить ошибки сложнее.

8- Установка вагонки

Следующим этапом ремонта квартиры является установка потолка согласно проекту.

Этот элемент не только помогает скрыть крышу, балки и электрические каналы, но и влияет на тепловой и акустический комфорт помещения.

Существует несколько типов облицовки, например, из гипса, ПВХ, дерева и открытого бетона. Выбор будет зависеть от соотношения цена-качество и потребностей заказчика в ремонте квартиры.

Например, если идея состоит в том, чтобы сделать акцент на освещении, то потолок из гипса — правильный выбор. Если окружающая среда будет иметь промышленный декор, идеальным выбором будет открытый бетон.

В случае ремонта небольшой квартиры светлые потолки помогают увеличить восприятие пространства.

9- Включая столешницы, мрамор и гранит

До завершения ремонта квартиры необходимо установить раковины и столешницы.

Поскольку этот процесс может привести к образованию большого количества пыли и грязи, в идеале он должен выполняться до включения покрытий и даже корпусов.

Но в некоторых специфических случаях ремонта квартиры установка шкафов может производиться до столешницы.

Архитектор должен определить наилучший порядок, чтобы избежать проблем и ускорить выполнение работ.

10- Начало малярных работ

С этого этапа ремонта квартиры начинается так называемая «чистая работа», которая представляет собой не что иное, как процесс отделки.

Покраску можно начинать до нанесения покрытий в качестве предварительной отделки. После укладки деталей рекомендуется нанести второй слой краски для окончательной отделки.

Необходимо соблюдать осторожность, чтобы не испачкать уже уложенный пол.

11- Нанесение покрытия

Следующим этапом ремонта квартиры является нанесение покрытий. Это происходит только сейчас, чтобы предотвратить загрязнение или повреждение выбранного материала, будь то керамика, фарфор или винил.

Перед началом работ при ремонте квартиры необходимо защитить уже окрашенные стены от пятен и грязи.

В случае новых квартир архитектор должен обратить внимание на выравнивание пола при ремонте квартиры. К сожалению, некоторые строители часто сдают недвижимость только с небольшой рихтовкой плиты, а не с черновым полом, как это должно быть.

Качество выравнивания станет гарантией безопасного и красивого пола в ремонте квартиры.

12- Размещение светильников

Когда облицовка готова, начинается включение ламп, светильников, потолочных светильников и спотов. На этом этапе ремонта квартиры электрик может также установить розетки и выключатели, чтобы закончить электрическую часть.

13- Установка столярных изделий

Наконец, пришло время включить в квартиру столярные изделия, технику и мебель. Это тот момент, когда густая грязь уже удалена, и монтажники могут действовать.

Профессионалы должны следить за тем, чтобы не поцарапать и не испачкать стены и полы. Любая поломка на данном этапе ремонта квартиры может принести заказчику много головной боли.

Важно:  После окончания ремонта квартиры рекомендуется направить жильца на смену дверного замка.

Это вопрос безопасности, так как многие люди контактируют с ключом во время строительства.

Ремонт квартиры шаг за шагом – Евромед-Буд

Главное правило любого успешного бизнеса – соблюдение правильной последовательности действий. Чтобы понять, как сделать ремонт помещения быстрее и с наименьшими потерями, нужно сделать ремонт квартиры пошагово . О том, какую стратегию выбрать, мы поговорим далее в этой статье.

С какой комнаты начать ремонт?

Если ваш ремонт не ограничивается одной комнатой, то вам обязательно нужно взвесить все за и против при выборе места для старта. Особых требований со стороны государственных органов нет, поэтому вы можете выбирать на свое усмотрение. Однако удобнее всего будет начать с самой дальней комнаты в квартире. Почему? Таким образом, строительная грязь не будет растекаться по уже готовым помещениям, а новое напольное покрытие не будет затоптано грязной обувью. Двигаясь из конца квартиры к выходу, можно облегчить себе жизнь, когда дело доходит до генеральной уборки.

Жители также будут влиять на то, в какой комнате начать ремонт в первую очередь. Если во время работы в квартире остаются люди, то хорошим вариантом будет начать с санузла. Особенно рекомендуем такой ход событий, если у вас запланированы глобальные работы в ванной или туалете: замена плитки, замена сантехники, труб. В этом случае вы еще полны энтузиазма и терпения, а значит легко переживете непродолжительный закрытый доступ к сантехнике.

Дальше можно пройти в коридор, прихожую и кухню. Это достаточно удобная последовательность для ремонтных работ, но не единственно правильная. Если в вашем помещении есть какие-то нюансы, которые не позволяют сделать именно это, смело меняйте порядок пространств и не переживайте, что вы отложили предложенный план в сторону.

Также напоминаем, что если при ремонте вторичного жилья в нем остается мебель и техника, необходимо предусмотреть в бюджете покупку защитной пленки. Не закрыв полиэтиленом остальные предметы, вы рискуете обновить не только то, что хотите, но и то, что даже не входило в планы.

Этапы ремонта квартиры пошагово

Говоря о конкретном плане ремонта в квартире, предлагаем придерживаться определенной последовательности этапов работ. Подчеркнем, что этот план не единственно возможный, все будет зависеть от необходимости выполнения перечисленных работ, замены, демонтажа, создания новых конструкций, перепланировки и т. д. У родителей нет двух одинаковых детей, а у строительных компаний нет сделать два одинаковых ремонта. Поэтому мы приглашаем вас на консультацию и не просто так предлагаем предварительный расчет. Вполне возможно, что в вашем случае многие из этих работ могут не понадобиться, или, наоборот, потребуются какие-то дополнительные. Итак, что такое предварительная план ремонта квартиры пошагово

1. Выбираем стратегию и продумываем проект

Когда вы уже твердо определились с какой комнатой начнете ремонт (или обратились в строительную компанию и не мучаетесь в поисках идеального решение), вам нужно понять, что вы хотели бы видеть в обновленном пространстве. Первый шаг — с помощью Google или Pinterest понять, какой стиль вам ближе, какие цвета вы хотели бы видеть в интерьере, какую мебель поставить в гостиную и какие плоскости выбрать для главной комнаты в квартире — кухня. Эти сервисы смогут предложить вам варианты на любой вкус. Возможно, а точнее даже точно, что выбрать всего пару изображений у вас вряд ли получится. Но ничего страшного, выберите 10-20 вариантов для каждой комнаты и покажите их нашему дизайнеру. На ваших примерах они поймут, в каком направлении нам дальше работать, что предложить, какие детали взять из понравившихся снимков и как совместить понравившееся в одном пространстве. Гарантируем, что самостоятельно справиться будет очень сложно. Наша команда предложит вам несколько возможных вариантов, из которых вы потом сможете выбрать идеальный. Также вам будет предоставлена ​​полная визуализация пространства, чтобы было понятно, как именно будет выглядеть конечный результат.

Кроме того, одного визуального компонента недостаточно. Дизайнер также проведет для вас электропроводку и другие важные инженерные коммуникации в квартире. Это то, чем точно не стоит пренебрегать! Нет ничего хуже, чем плохо устроенная электрическая или водопроводная система. Чтобы исправить эти ошибки, придется заново разбирать свежесделанное и переделывать все заново. Такая оплошность будет стоить не только потерянного времени, но и огромных денег.

2. Демонтаж и замена окон

При необходимости замены оконных блоков наши менеджеры проконсультируют Вас не просто по популярным производителям, а по действительно качественным и долговечным вариантам. Благодаря хорошему остеклению зимой вы сможете насладиться новой повышенной энергоэффективностью и оценить это в счетах за коммунальные услуги. Если вам кажется, что окна — это что-то неважное и их можно заменить в следующий раз, напоминаем, что через них теряется более 30% тепла. А если речь идет об окнах от пола до потолка, то цифры будут совсем другие.

3. Прокладка инженерных сетей, монтаж новых конструкций и стен

На этом этапе есть возможность окончательно добавить новые розетки, перенести светильники в другое место или поставить проходные выключатели для большего удобства. Это становится особенно актуальным, если вы хотите сделать перепланировку и переставить мебель с техникой. Возможно, после ремонта вы купите встроенную технику и тогда вам потребуются усиленные розетки для посудомоечной машины или измельчитель пищевых отходов для раковины. Все это можно сделать на данном этапе. А дизайнер поможет хорошо продумать, где именно он должен располагаться на первом этапе разработки космического проекта.

Более того, теперь вы можете сделать зонирование, разделив одну комнату на два самодостаточных пространства и добавить в ванную пару новых ниш для любимых фотографий или косметики. На данном этапе работ осуществляется монтаж новых конструкций и стен.

4. Выравнивание поверхностей, штукатурные и малярные работы

Гладкие поверхности – залог качественно выполненных отделочных работ, таких как покраска стен, поклейка обоев, установка встроенной мебели и техники. Этот этап является одним из самых сложных для новичков. Если еще есть шанс на относительно ровные стены в новостройках, хотя они и не будут стыковаться на 90 градусов, то во вторичке, прежние хозяева этим вопросом вообще почти не заморачивались. Учитывая, что стены и полы в старых зданиях обычно очень неровные, иногда требуется огромное количество материалов и пространства, чтобы сделать поверхности идеальными. При этом человеку без должного опыта не стоит даже испытывать судьбу, пытаясь выполнить эти работы самостоятельно. Вы только потратите деньги, силы и время, но в итоге вам все равно придется нанимать профессионала, чтобы исправить свои ошибки.

Не пренебрегайте выравниванием поверхностей, ведь от этого будет зависеть конечный визуальный результат. Никакие обои премиум-класса не спасут, если придется клеить их на прогибающуюся стену и никакой ламинат высшего класса не прослужит долго, если крепления постоянно расходятся из-за неровностей пола.

5. Монтаж лепнины

Этот пункт актуален только в том случае, если выбраны определенные стили для помещения. Например, в современном минимализме вы вряд ли где-то встретите лепнину, так как в ней преобладают ровные поверхности и четкие линии без лишних деталей. А вот в классическом стиле обязательно будет лепнина, ведь она является одним из основных элементов декора.

6. Укладка керамической плитки и другие виды отделочных работ

Правильная раскладка и резка керамической плитки существенно поможет сэкономить кругленькую сумму. Особенно, если это крупноформатные образцы, а не маленькие 30х30 из эконом-сегмента. Профессионально выполненная резка сыграет роль не только во внешней привлекательности, но от этого будет зависеть и количество необходимого материала.

В общем, есть только два варианта завершения этого этапа ремонта. В первом случае предлагаем обратиться к нашим дизайнерам и мастерам. Дизайнер правильно расположит плитку в проекте визуализации, помогая сэкономить на количестве и сделать ее эстетически красивой. Плиточники исключат возможность сколов и порчи имущества. Во втором варианте, если вы хотите выполнить эту задачу самостоятельно, вам придется включить в смету еще на 30-40% больше средств на керамическую плитку, так как если вы попытаетесь резать ее самостоятельно, примерно такая сумма уйдет в мусорку.

7. Установка сантехники

То долгожданное время, когда в квартиру или дом возвращаются блага цивилизации: унитазы, раковины и ванна.

8. Чистовая отделка и полы

На этом этапе можно будет окончательно увидеть, что ремонт все-таки ведется, так как начинаются не внутренние, а внешние визуальные изменения. Стены приобретают необходимые цвета, укладывается напольное покрытие и жизнь становится приятнее.

Но стоит помнить, что во многих случаях внешний вид помещения зависит не только от красиво окрашенных стен и соответствующего тону ламината, но и от того, как был уложен этот самый ламинат. Если в современном интерьере вы вдруг решили постелить напольное покрытие «елочкой», то можно сказать, что ваша миссия провалена. Весь «свежий» ремонт имеет шанс внезапно стать «несвежим», потому что такая стилизация использовалась 30 лет назад.

9. Установка межкомнатных дверей

Качество межкомнатных дверей не менее важно, чем выбор остекления. Если при неправильном выборе окон можно потерять тепло и деньги, то при неправильном выборе дверей вы обрекаете себя на вечный скрип и разочарование от испорченного вида всей квартиры. Будем рекомендовать производителей, которые делают не только красивые, но и надежные двери по доступной цене.

10. Установка осветительных приборов, розеток

Подходя к выполнению этих работ, светильники и цвет розеток уже были выбраны вместе с нашим дизайнером, но задача наших строителей осталась в их правильном монтаже.

11. Генеральная уборка

В отличие от многих строительных компаний, мы гарантируем своим клиентам не просто вынос строительного мусора из помещения, а качественную генеральную уборку. Мы уверены, что каждый, кто заказывает ремонт под ключ, по окончании всех работ хочет стать героем телевизионных передач о ремонте и получить от ремонта «вау-эффект». Это будет невозможно без хорошо убранного помещения, и задача Евромед-Буд не просто сделать ремонт квартиры шаг за шагом правильно, но и дать каждому человеку немного чуда.

12. Установка мебели

Завершающим этапом для полноценной картины является установка мебели. После этих работ наконец-то можно будет увидеть, каким красивым и приятным получилось пространство. Теперь доступно не только с помощью визуализации представить, как вы сидите в мягком кресле или готовите на новой кухне, но садитесь и готовьте. После этого этапа мы передаем ключи от готовой квартиры или дома их владельцу.

Заключение

Можно очень долго описывать все возможные этапы ремонта, предлагать формулы расчета площади помещения, искать фирмы, которые сделают дешевле (и, конечно, не всегда лучше), и делить процессов на те, которые можно сделать самому и с которыми все же лучше обратиться к профессионалам.
